부동산-지역의미래 > 부산,강서구 > 부산권 낙동강 살리기 사업

본문 바로가기
부산,강서구

부산권 낙동강 살리기 사업 _

페이지 정보

작성자 운영자 작성일10-03-03 09:16 조회3,922회 댓글0건

본문

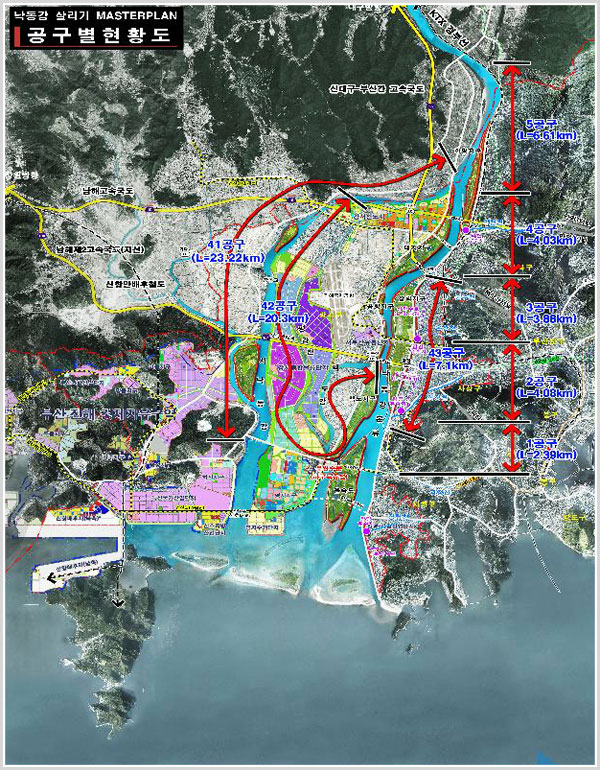

대상사업 : 총 8공구 11개 사업장(4대강 마스터플랜 반영)

구 분 사업비(억원) 주요반영사업 비 고
총 계 8,855



소 계 8,256
1공구 1,142 을숙도, 하도정비 등 부산광역시
2공구 995 맥도지구, 하도정비 등 부산광역시
3공구 978 삼락·공항, 하도정비 등 부산광역시
4공구 1,081 화명2지구, 하도정비 등 부산광역시
5공구 540 하도정비 등 국토관리청
41공구 390 서낙동강 에코벨트, 하도정비 등 부산광역시
42공구 70 평강천, 맥도강 에코벨트, 맥도수문 등 부산광역시
43공구 660 삼락 ~ 엄궁간 하천정비 부산광역시
하구둑수문 2,400 낙동강하구둑 우안수문 수자원공사
선도사업 599 화명지구 89, 대저지구 510 부산광역시

정부「4대강 살리기」사업계획

  • 4대강권역(낙동강, 한강, 금강, 영산강)에 대해 ‘12년까지 16.9조원 투자
  • 권역별 투자내역
구 분 낙동강 한 강 금 강 영산강 비 고
사업비(조원) 9.8 2.0 2.5 2.6

주요 추진경위

  • ‘09. 2. 12 : 시(市) 기본구상(안) 반영 건의(시→국토부)
  • ‘09. 6. 8 : 정부 「4대강 살리기 마스터플랜」 확정·발표
  • ‘09. 8. 10 : 41, 42공구 설계용역 착수(’10. 6월 준공예정)
  • ‘09. 12월 : 1단계사업(1, 3, 4, 5공구) 착공
  • ‘10. 1월 : 43공구 설계용역발주(’09.12.11 예비타당성 조사완료)

공구별 사업추진사항 (8개공구 10개사업장)

  • 1단계사업 : 1, 3, 4, 5, 43공구
    • 공사발주 : 4개 공구(1, 3, 4공구 - 부산시, 5공구 - 지방청)
    • 예비타당성 조사 : 43공구(‘09.12월 완료)
  • 2단계사업 : 2, 41, 42공구
    • 실시설계 : 3개 공구(41, 42공구 - 부산시, 2공구 - 지방청)
    ※ 선도사업(09.12월 현재) : 화명지구(공정 95%), 대저지구(지장물철거중)
    ※ 하구둑우안수문 증설 : ‘09.11월 착공(수자원공사,‘12. 12 준공)

추진계획

  • ‘10. 3월 : 2단계사업 공사착공
  • ‘10. 5월 : 43공구 공사착공
  • ‘11. 12월 : 공사 준공



낙동강 살리기 1단계 사업


사업개요

사업규모

(단위 : 억원)
사업명 사업개요 사업비 비 고
시설비 보상비
3,983 3,517 466
1공구사업 하도정비 2,39㎞
둔치정비 4,44㎞
1,112 994 118
3공구사업 하도정비 3.88㎞
둔치정비 6.53㎞
955 782 173
4공구사업 하도정비 4.03㎞
둔치정비 1.67㎞
716 639 77
5공구사업 하도정비 6.6㎞
둔치정비 5.6㎞
540 442 98
43공구사업 둔치정비 7.5㎞ 660 660

사업기간 : 2009. 12 ~ 2011. 12

발주청 : 부산광역시(5공구 : 부산지방국토관리청)

추진상황 및 계획

  • ‘09. 9. 25 : 1,3,4공구 실시설계도서 인계(부산청→부산시)
  • ‘09. 9. 30 : 총사업비 최종 조정결과 통보(부산청→부산시)
  • ‘09. 10. 9 : 1,3,4공구 조달계약 의뢰(부산시→조달청)
  • ‘09. 12. 8 : 1,3,4,5공구 공사착공
  • ‘09. 12. 11 : 43공구 예비타당성 조사완료
  • ‘10. 1월 : 43공구 실시설계 용역 발주
  • ‘10. 5월 : 43공구 착공
  • ‘11. 12월 : 공사 준공


    낙동강 살리기 2단계 사업



    사업개요

    사업구간 : 낙동강본류(2공구), 서낙동강권(41, 42공구)

    사업규모

    (단위 : 억원)
    사업명 사업개요 사업비 비 고
    시설비 보상비
    1,785 1,403 382
    2공구사업 하도정비 4.08km
    둔치정비 4.08km
    968 647 321
    41공구사업 하도정비 10.44km
    하천정비 36km
    470 456 14
    42공구사업 하도정비 1.60km
    하천정비 25km
    347 300 47
    ※ 41·42공구 총사업비 조정 결과에 따라 시행시기 지연 예상

    사업기간 : 2010. 3 ~ 2011. 12

    발주청 : 부산광역시

    추진상황 및 계획

    • ‘09. 8 : 기본 및 실시설계용역 착수
    • ‘09. 11 : 41,42공구 실시설계용역 방침 협의(4대강 추진본부)
    • ‘10. 1 : 41,42공구 총사업비 협의
    • ‘10. 3 : 2,41,42공구 공사착공
    • ‘11. 12 : 공사준공 예정

      선도사업, 하구둑 수문증설



      대저지구 정비사업 ('03.3~'11.12), 653억원(국비)

      • 구 간 : 강서구 대저동 대저둔치 일원
      • 규 모 : 생태하천 조성 A=2.54㎢
      • 추진상황 및 계획
        • ‘09. 3 : 공사 착수 및 지장물 조사(비닐하우스 3,656동)
        • ‘09. 8 : 1단계 보상 완료(비닐하우스 890동)
        • ‘09. 12 : 2단계 보상 완료(비닐하우스 2,766동)
        • ‘10. 1 : 지장물 철거 등('11.12 사업완료)

      화명지구 정비사업 ('03. 3 ~ '10. 2), 400억원

      ▷국비295, 시비105

      • 구 간 : 북구 화명동 둔치 일원
      • 규 모 : 하천정비 A=1.41㎢
      • 추진상황 및 계획
        • ‘07. 7.23 : 공사 착공
        • ‘09. 6월 : 보상 완료 및 비닐하우스 철거
        • ‘09. 10월 : 체육시설 설치 완료 및 지구내 도로, 수로 설치
        • ‘10. 2월 : 공사준공 예정(자전거도로 3.9km, 산책로 1.5km,
          보행교량 30m 등 추가공사로 공사 연기)

      하구둑 우안수문 ('09~'12), 2,400억원

      • 사업규모 : 배수문 5문, 어도, 교량, 제방, 생태공원 등
      • 사 업 비 : 2,400억원, 사업시행(한국수자원공사)
      • 추진상황 및 계획
        • ‘09. 6. 8 : 4대강 마스터플랜 확정
        • ‘09. 7. 2 : 낙동강유역종합치수 및 하천기본계획 고시
        • ‘09. 11. 26 : 계약 및 착공(시공사 : 삼성물산)
        • ‘10.1 ~ ‘12.12 : 공사시행(준공.‘12.12)

댓글목록

등록된 댓글이 없습니다.

인터넷언론사 등록정보

인터넷신문등록번호 : 경남아00028

제호 : 장유넷

등록년월일 : 2006-06-09

발행년월일 : 2006-06-09

편집인 : 박동현

편집인 : 박동현

사업자등록정보

주소 : (50989) 경상남도 김해시 번화1로84번길 34, 305호(대청동, 네오프라자)

사업자등록번호 : 615-81-44060

상호명 : 주식회사장유넷

TEL : 055-313-9924~5

FAX : 055-313-9922

E-mail : jsinmun@daum.net

웹하드 : 바로가기(jangyunet/3139924)

계좌번호 : 농협 817041-51-002964


Copyright © 2003-2012 by Jangyu.net All Rights Reserved.
* 장유넷의 모든 내용과 포맷의 저작권은 주식회사장유넷에 있으며 무단 도용을 금합니다.*
Since 1997. 07

40523867
